Semestrálna práca: Návrh terminálu kombinovanej dopravy

Skryť detaily | Obľúbený
Náhľady Náhľady Náhľady

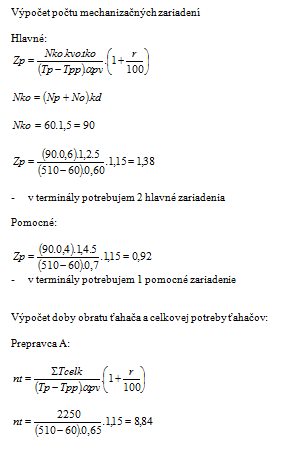

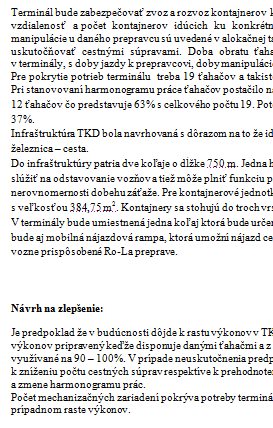

Terminál bude zabezpečovať zvoz a rozvoz kontajnerov k prepravcom A,B,C,D. Prepravná vzdialenosť a počet kontajnerov idúcich ku konkrétnemu prepravcovi ako aj spôsob manipulácie u daného prepravcu sú uvedené v alokačnej tabuľke. Zvoz a rozvoz VK sa bude uskutočňovať cestnými súpravami. Doba obratu ťahača sa skladá s doby manipulácie v terminály, s doby jazdy k prepravcovi, doby manipulácie u prepravcu a jazdy do terminálu. Pre pokrytie potrieb terminálu treba 19 ťahačov a takisto aj 19 návesov. (podľa výpočtu)

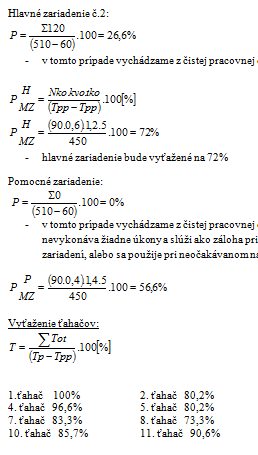

Pri stanovovaní harmonogramu práce ťahačov postačilo na uskutočňovanie rozvozu a zvozu 12 ťahačov čo predstavuje 63% s celkového počtu 19. Potom počet ušetrených ťahačov je 37%.
